凤仪街道路改造工程快速推进
刊发日期:2019-08-07 阅读次数: 作者:本通  语音阅读:语音阅读

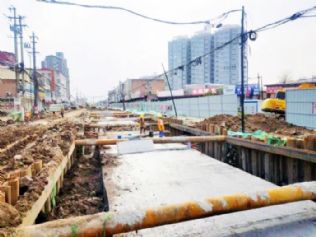

  凤仪街道路改造工程快速推进,截至8月5日,污水外接累计完成43道,完成总量的82.6%;雨水外接累计完成35道,完成总量的72.9%;电力工程累计完成4580米,完成总量的97.4%;电力井累计完成53座;钢板桩支护累计完成4675米,完成总量的99%;雨污水沟槽累计完成4595米,完成总量的97.8%;污水管道累计完成4570m,完成总量的97.2%;雨水箱涵累计完成2630m,完成总量的90.68%;雨水管道累计完成1730m,完成总量的98.8%;热力一网累计完成3760m,完成总量的87.44%;煤气管道累计完成400m;级配碎石铺筑累计完成550m;主车道一层水稳累计完成500m。
