A1:清徐*要闻总第3176期 >2017-10-27编印

只争朝夕环保攻坚民心暖
——我县县城集中供热热源清洁能源替代工程侧记
刊发日期:2017-10-27 阅读次数: 作者:白俊英  语音阅读:语音阅读

  供暖,是一项事关千家万户、事关国计民生的系统工程和民生工程,是事关党和政府公信力的大事。
  今年,市委、市政府下达散煤治理的工作要求,市区要建成“禁煤区”,实现燃料煤炭清零,全部由清洁能源替代,替代率达100%;“三县一市”农村实行“煤改电”、“煤改气”,实现清洁供暖。
  由此,我县打响了县城集中供热燃煤锅炉清洁能源替代工程的攻坚战。
  刮骨疗毒:“煤改气”需改造“五大工程”
  ——为改善空气质量而直指污染“末端神经”
  根据省政府办公厅《关于进一步控制燃煤污染改善空气质量的通知》和市委、市政府《太原市2017年散煤治理工作方案》的通知精神,8月2日,县委、县政府印发了《清徐县2017年散煤治理暨冬季清洁取暖实施方案》的通知,旨在全面提升全县燃煤综合管控水平,减少大气污染物排放,进一步改善空气质量。
  《方案》确定的工作目标是:根据实际情况建设“禁煤区”,实现燃料煤炭清零,全部由清洁能源替代,替代率达100%。共涉及到五大方面的重点任务。
  一是实施农村、社区“煤改气”工程——10月底前,完成44个农村(社区)共计1.8万余户的“煤改气”工程,即供热改造采用管道气、液化天然气、城市煤气等多种方式入户,并使用壁挂炉采暖或小型燃气锅炉供热等方式进行取暖。
  二是实施燃煤锅炉集中供热及清洁能源替代工程,包括县城范围内10台20吨及以下燃煤采暖锅炉实施清零,对县域范围80台20吨以下常年运行燃煤锅炉全部实施清洁能源替代,实施各类经营性燃煤锅炉清洁能源替代、实施农村蔬菜、花卉、水果等各类温室大棚燃煤锅炉清洁能源替代,实施农村养殖业燃煤锅炉清洁能源替代。
  三是实施燃煤热源厂清洁能源替代工程,完成我县热源厂共8台420吨燃煤锅炉清洁能源替代工程。
  四是实施燃煤锅炉提标改造工程,对暂不能实施集中供热改造和清洁能源替代的县城建成区外的燃煤采暖锅炉,实施严格的燃煤管控和锅炉烟气治理设施提标改造。
  五是实施禁煤区。要求所有完成清洁供暖改造的农村、社区,要坚决落实“一清二拆”,即清存煤、拆锅炉(火炉)、拆煤灶,严禁各种形式的原煤散烧。
  此前,县城集中供热共有东城热源厂、西城供热三站、迎宪焦化厂热电联产三个热源,共8台420吨燃煤锅炉,供热面积350万平方米,配套运行36座换热站。
  秣马厉兵:乘东风举全县之力实现集中供暖锅炉清洁能源替代
  ——一种集生态保护、环保节能协同发展的新型取暖模式正在开启
  居民供暖是民生大事,县委、县政府高度重视“煤改气”、“煤改电”工作,县委常委会、政府常务会多次进行专题研究,县里召开的各类会议上都有关于供暖清洁能原替代工程的议题,县四大班子领导无不对这项工程高度关注。
  9月12日,经过多次磋商,我县最终与中清源环保节能有限公司达成协议,由中清源环保节能有限公司为我县集中供热提供热源。而早在2016年7月与我县签订县城集中供热特许经营协议的晋万佳供热有限公司,则承担了对县城内供热管网及换热站的改造工程。
  提供热源——中清源环保节能有限公司需要完成供热管网工程和热源厂建设两大项目:供热管网工程是铺设滨河西路太原热力公司长输管网至清徐县热源厂1.3公里内径800毫米的供热管道,铺设国锦电厂内热源站至清徐县热源厂11公里内径1200毫米的供热管道和3.7公里内径800毫米的供热管道;热源厂建设项目,是在东城热源厂建设三台80吨天然气锅炉,今年作为县城主要热源,今后作为备用、调峰热源。
  晋万佳供热有限公司主要有五方面的工程,一是供热二级站建设,在东城热源厂内新建一座二级站,安装4台换热器,3台变频式循环泵;二是三网合并工程,对文源路(美锦大街至西关大街)一次网进行改造,铺设1535米内径600—500毫米供热管道;对紫林花园西侧道路220米内径300毫米供热管道进行改造,将榆古路县医院北侧管网与现迎宪焦化厂内换热站连通,与迎宪焦化厂管网并网,同步改造迎宪焦化厂内换热站;三是对307国道(文源路到育青路)一次网进行改造,铺设1230米内径500毫米供热管道;四是对35座换热站、部分二次管网、老旧管道及阀门设备等进行改造维修;五是完成东城热源厂、供热三站锅炉、设备维修工作,如遇特殊情况,紧急启动、应急使用。
  鏖战正酣:“白加黑、五加二”昼夜兼程全力提速
  ——“逢山铺路,遇水架桥”打出“铁军”“组合拳”
  从9月14日签订“提供热源”协议,到11月1日正式供暖,满打满算也就47天的时间!47天!那得需要“敢叫日月换新天”的胆略和勇气啊!“多少事,从来急;天地转,光阴迫。”容不得思忖,中清源公司紧急调派人员迅速到达工地,用一个临建车库,摆了几张办公桌几台电脑,就展开了工作。中清源副总经理陆源说:“突破常规,采取‘边勘察、边设计、边施工’的‘三边’政策展开工作。”
  施工人员放弃了节假日,哪怕是“两节合一”的国庆和中秋长假。而“天公不作美”,10月6、7、8日三天连阴雨,给施工带来了很大困难。
  晋万佳负责人武贝娜经理说:“那三天的连阴雨,让我们工期起码推后了五天!”晋万佳施工面大都在县城主干道上,令他们不能“大展拳脚”,因为路上车水马龙,他们又需加紧施工,又需兼顾过往行人的安全,还得注意不造成扬尘污染。他们特别注意对施工面的遮拦、围挡,避免造成不安全隐患。
  中清源负责人陆源副总经理说:“最担心的,就是塌方!”
  在铺设滨河西路太原热力公司长输管网至清徐县热源厂1.3公里内径800毫米的供热管道时,中清源公司需要深挖地基6米多深,才能与太原热力公司的管网对接。那三天的连阴雨,陆源的心提到嗓子眼——千万不要塌方!于是,他不分昼夜盯在工地,指挥工人进行了压、堵、挡等安全技术措施。而更令施工队伍头疼的是,实施管网对接时,发现热力公司一个蝶阀在漏水,需要把上下游的阀门关掉,进行排水。经过勘察发现,上下游两个阀门之间的距离是3公里之遥——考量“良心工程”的时候到了!“不能有半点含糊!”陆源当机立断,下令“上下游两个阀门同时开挖!”
  滨河西路下方有供水、供热、污水排放等7种管网,开挖难度很大,施工人员小心翼翼地挖到6米以下,找到那两个阀门拧紧,而中间这3公里长的管道,竟然排出了4000吨水!本来连雨三日,已构成塌方危险,这4000吨水何去何从?经过协调,中清源公司加装管网,输送到清徐污水处理厂。雨期过了,4000吨水排得其所,也没有造成塌方!陆源的心总算掉进肚子里!“原本阀门对接就是一上午的工程,没想到确做了三天!”

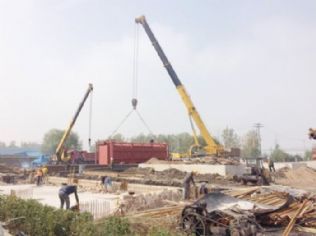

  10月12日,期待已久的第一台锅炉到达了,但是,县供热公司约1300平米的施工场地,被正在施工的锅炉基座和中控室占去了很大一部分,要想把长达29米、底盘只有20厘米高、转弯半径非常大的运送锅炉的车“请”到施工位,可是大费周折。面对“意外”的难题,中清源马上组织力量展开施工——挪开了路边的绿化带,临时拓宽了路面,加垫了石料,大约200米的路程,这台锅炉“走”了整整一天时间。由于夜间不准吊装,次日上午11时左右,首台80蒸吨的锅炉炉膛被安放到基座,锅炉的本体、省煤器和空预器预及其他部件的施工马上有序展开。锅炉安装原本需要一个月时间,他们只用了七天!
  机械在轰鸣,指挥的小旗在挥舞,哨声在一声声吹响,万头攒动,全县上下灯火通明,构成了一幅幅壮美的发展画卷。
  众志成城:11月1日,且看春潮暖万家
  ——下定决心、排除万难、集中能量、按时供暖
  “我县这场更换热源的攻坚战,工程量之大、时间之紧、工期之短,史上空前。”县人大代表在视察热源替换工程之后,感慨地说。“压力很大!”临危受命的县住建局局长赵四顺说,“边学习、边工作、边协调。”
  县住建局办公室杨主任说:“每天只有在施工场地才能找到局长,几乎没睡过整觉,深夜一两点钟了还在工地。”
  “供热是百姓冬季的头等大事,我们要千方百计、排除万难,保证如期供暖!”副县长武晓俊斩钉截铁地说。
  提供热源——中清源公司所承建的工程,如果不能如期完工,热源提供就成了问题,想供暖也“无米可炊”。很多人一直在担心这个问题,一见下雨天就担心工程进度。
  家住美锦南大街的退休老教师白阿姨说,“县里这么大的工程,肯定是为环境保护好、为老百姓好,就是这天气,隔三差五来点雨,也影响施工了,我们能理解。”
  美锦大街某单位的保安王大叔说:“供热的事县里这么上心,大家都能看见,工人们也是没有日夜加班加点干,等工程完工了,自然就供上热了。”
  南门卖葡萄的张大姐:“心里肯定是盼按时供热了,可是,工程已经满负荷了,尽力而为就行,县里还不是想早一天给老百姓供上暖吗?大家思想都是一致的么。”
  清都商场王女士:“施工人员在努力地做,大家心往一处想、劲往一块使就对了!我们都期盼早一天完工、早一天供暖,其他就不说了。”
  开粮油门市的李先生:“听说今年和往年供热方式不一样了,我们可想感受一下,更换了新的供暖方式,今冬暖不暖?这是我们最关注的。”
  截至目前,由中清源公司承建的长输供热管网连通工程,已完成滨河西路太原热力公司长输管网至清徐县热源厂1.3公里DN800供热管道铺设工作,院内连接线施工基本完工;第一台锅炉已安装完成,第二台锅炉正在安装。由晋万佳公司承建的管网改造工程,供热三站并网工程(连通供热三站服务区域管网)、迎宪焦化厂并网改造工程(连通迎宪焦化厂服务区域管网)、307国道(文源路--育青路)管网改造工程都已全部完工,原有35座换热站换热器等设备的清洗、检修工作,迎宪焦化厂换热站已完成改造,同时,部分老旧管道改造及阀门等设备维修更换工作已全部完成。与此同时,4台换热器安装工作基本完成,天然气专线管网工程于昨晚竣工。
