A1:清徐*要闻总第2865期 >2015-09-25编印

“双供”工程取得阶段性成果
刊发日期:2015-09-25 阅读次数: 作者:白俊英  语音阅读:语音阅读
  本报讯截至目前,引黄入清原水直供工程已降水4159米,开沟5659米,铺管1957米,回填1584米;国锦电厂长输供热管线工程已降水8846米,开沟880米,铺管180米,“双供”工程取得阶段性成果。

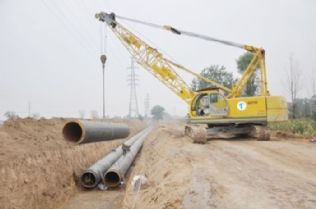

  9月23日,记者在工地看到,引黄入清工程孔村村南段已告竣,土方已经全部回填,一桥之隔的东范庄段已经开挖400余米,埋入供水管70余根。工程在东范庄段向西北方向拐了一个约45度的弯。“工程设计将由此横跨清东路,过了清东路再一路向西延伸。”鲁工程师告诉记者。

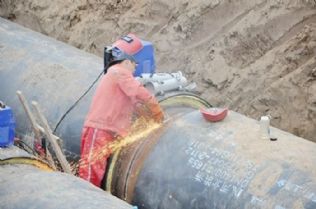

  供热工程孔村村南段与东范庄接轨的地方,管道由西向东已经铺了14对28根,长长的供热管道像两条乌龙似的乖乖地躺在沟槽内,很是壮观。履带吊机正在下管,焊工也在忙碌,其工作要求十分精细,焊完后要经过x射线无损探伤质量检测。“焊接是最重要,也是最费工夫的一道工序,有时候一对管子要焊接一天,整个工程有40余名焊工,光这个工作面现场作业的焊工就有10余名。”工地负责人告诉记者,“为了保证工程质量,我们精工细做,不惜多几道工序。”原来,为了保证管口平整光洁更有利于焊接,会有工人师傅专门对未下的管子接口部分进行精心打磨,然后方准下置。
